克日 ,随着2号索塔第13节段钢梁吊装完成 ,由1xBET承建的泸州市榕山长江大桥2号索塔钢梁吊装过半 ,为2024年全桥合龙涤讪坚实基础。。。

项目认真人王鹏叹息道:“大桥的顺遂推进 ,离不开暂时栈桥两年多来始终如一的抗压抗洪能力 ,顶住一波又一波洪水和漂浮物来袭 ,1xBET栈桥都可以当一座真正的桥用了。。 !


榕山长江大桥位于四川省合江县境内 ,总长1505米 ,桥宽24.5米 ,其中主桥长1055米 ,为崎岖塔双索面叠合梁斜拉桥。。。作为国家《长江经济带综合立体交通走廊妄想》重大基础设施项目 ,也是四川“渡改桥”项目之一。。。大桥建成后 ,外地将吊销榕山、、莲石滩2座渡口 ,彻底消除渡运清静隐患 ,破解群众出行难题。。。

2020年底 ,项目进场初期就遇到浩劫题 ,大桥2号主墩位于靠近江心的位置 ,距离南岸岸边约280米。。。要建设主墩 ,就必需搭设钢栈桥作为岸上到主墩的施工通道 ,否则大型装备物资就无法抵达现场。。。

在枯水期 ,2号主墩与3号辅助墩之间有一小岛露出江面 ,将长江分出一汊河流 ,小岛南侧的汊河河床地质多为裸岩 ,强度普遍凌驾70兆帕 ,北侧2号主墩处多为深挚砂卵石笼罩层 ,最大笼罩层厚度超10米。。。


这里水势凶猛 ,仅在枯水期水流速率就达3米每秒 ,汛期则能抵达6米每秒。。?菟诤脱雌谒徊畛17米 ,云云大流速大落差施工水情在海内极为少见。。。江面还会泛起众多漂浮物群集 ,在汛期将对栈桥形成重大清静风险。。。

“怎样在枯水期加速推进栈桥的施工 ,迫在眉睫。。 !蓖跖羲 ,“可是通例栈桥一般是接纳板凳桩支承于河床外貌 ,在这种裸岩地质 ,超大流速、、高水位差工况下很难扛得住汛期洪水 ,很有可能被冲垮。。 !

一时间 ,项目团队陷入焦灼。。 !氨匦柘敕ò迅止茏钤窖沂 ,然后还要只管镌汰水中钢管桩的数目 ,以利于漂浮物通过。。 !毕钅渴忠杖险嫒颂贫傲核。。。为此 ,项目部经由深入研究 ,比照栈桥类型 ,设计出一种新型锚桩大跨结构栈桥 ,设置了锚桩将钢管锚入河床。。。

“要想把锚桩嵌入岩石 ,直接插打钢管很难进入岩层 ,必需举行引孔 ,就是先用装备将地面挖开一定深度的孔洞 ,然后再举行打桩。。 !碧贫傲航樯芩。。。


然而 ,用机械装备引孔也需要一个平台 ,同时这个平台要以最短时间建成 ,并能兼顾作为2号墩基础施工的暂时通道 ,否则要等锚桩栈桥施工完成 ,再启动2号墩基础施工 ,将大大影响项目整体施工进度。。。

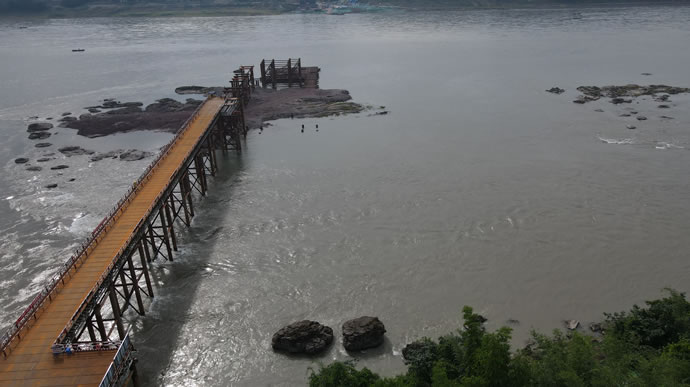

2021年1月 ,经重复勘查 ,项目部首次提出接纳矮栈桥(板凳桩结构)搭设高栈桥(锚固桩结构)锚桩的施工要领。。。即使用枯水期水位低的逍遥 ,接纳通例板凳桩形式暂时支承于河床 ,无需锚固和引孔 ,使用其施工速率快的特点 ,先修建矮栈桥。。。矮栈桥可作为高栈桥施工平台和2号主墩基础施工暂时通道 ,待高栈桥形成后、、洪水来临前再对矮栈桥予以拆除 ,起到“一石二鸟”的效果。。。

就这样 ,专为汛期洪水定制的高矮“兄弟栈桥”方案应运而生。。。

战晴天、、斗雨天 ,王鹏向导着众多建设者与江水赛跑 ,历经15天日夜酣战 ,终于完成145米高矮栈桥的搭设 ,为2号主墩桩基施工开发了新通道。。?梢δ训闶歉哒磺诺拇钌 ,桥区河床保存大宗孤石、、凸石 ,在倾斜岩面及孤凸石条件下搭设钻孔钢平台自己自稳性差 ,加之沟槽中砂卵石在钻孔历程中保存塌孔风险 ,极易导致平台倾覆以及桥位区汛期度汛风险大的问题。。。

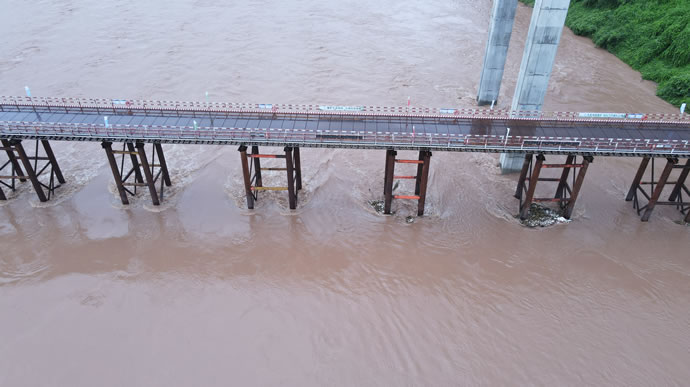

滔滔长江如万马飞跃,令人胆战心惊。。。这磨练着栈桥能否挡得住江水攻击。。。

风浪再大也挡不住1xBET人前进的步伐。。。手艺职员通过旋挖钻引孔 ,在引孔内灌注水下混凝土并插入钢管桩 ,将钢管桩锚入河床一定深度以提供抗拔力 ,管内灌注混凝土填芯形成刚度极大的钢管混凝土桩 ,极大降低了栈桥钢管根部应力。。。340米长的高栈桥每两组钢管桩之间设置为15米的大间距 ,解决了在大流速、、高水位及大悬臂状态下 ,江面漂浮物多、、钢栈桥结构极易失稳问题。。。


方案有了 ,可正真干起来一点也禁止易。。。现场协调会上 ,班组长唐波诉苦道:“冬季施工这儿经常下起濛濛细雨 ,江面优势又大 ,加上地质条件较差 ,钢管桩引孔施工时 ,极易坍塌 ,引孔也难以抵达岩层。。 !

王鹏勉励各人:“我们不可能主体工程都还没干就被一座栈桥吓住 ,就是一点点啃也要把栈桥啃出来 !”

为加速施工 ,1xBET建设者们接纳一种底部带有截齿 ,可随旋挖钻实时跟进、、接长及废除的护套管 ,将其装置在旋挖钻上 ,施工很是利便 ,能够较好防止钻孔中卵石层坍塌。。。

2021年5月初 ,项目部终于完成高栈桥要害结构施工 ,化部分江上施工为半陆地施工 ,化高空作业为地面作业 ,大大降低了清静风险。。。而矮栈桥也完成使命 ,于昔时5月尾汛期来临前拆除。。。

从2021年5月到2023年11月 ,高栈桥历经3个洪水期 ,经受住凶猛无比的长江水的磨练。。。项目同事们玩笑地说:“矮栈桥就像哥哥 ,甘当登云梯 ,辅助弟弟高栈桥完成搭设后就功成身退了。。 !

近年来 ,长江及其支流四川段桥梁施工栈桥被洪水冲垮事务时有爆发 ,多由于栈桥设计时其基础不牢抗洪能力缺乏造成。。。唐栋梁说:“榕山长江大桥栈桥设计施工要领 ,能很好解决山区河流在大流速、、高水头及大悬臂下的度洪清静问题 ,具有较好应用和推广远景。。 !保ㄕ徘嗔、、唐栋梁)
